پیشرفت 20درصدی پروژه پل روگذر افسران
پروژه تقاطع غیر همسطح 60متری افسران- بلوار شهید کلانتری گرگان

پیشرفت ۲۰ درصدی پروژه پل روگذر افسران گرگان

پروژه تقاطع غیرهمسطح ۶۰ متری افسران به بزرگراه شهید کلانتری گرگان با ۲۰ درصد پیشرفت فیزیکی در حال اجراست.

به گزارش روابط عمومی پروژه، عملیات اجرایی این پروژه از روز ۱۰ آبان ماه امسال آغاز شد و در طول سه ماه گذشته ۲۰ درصد پیشرفت داشت.

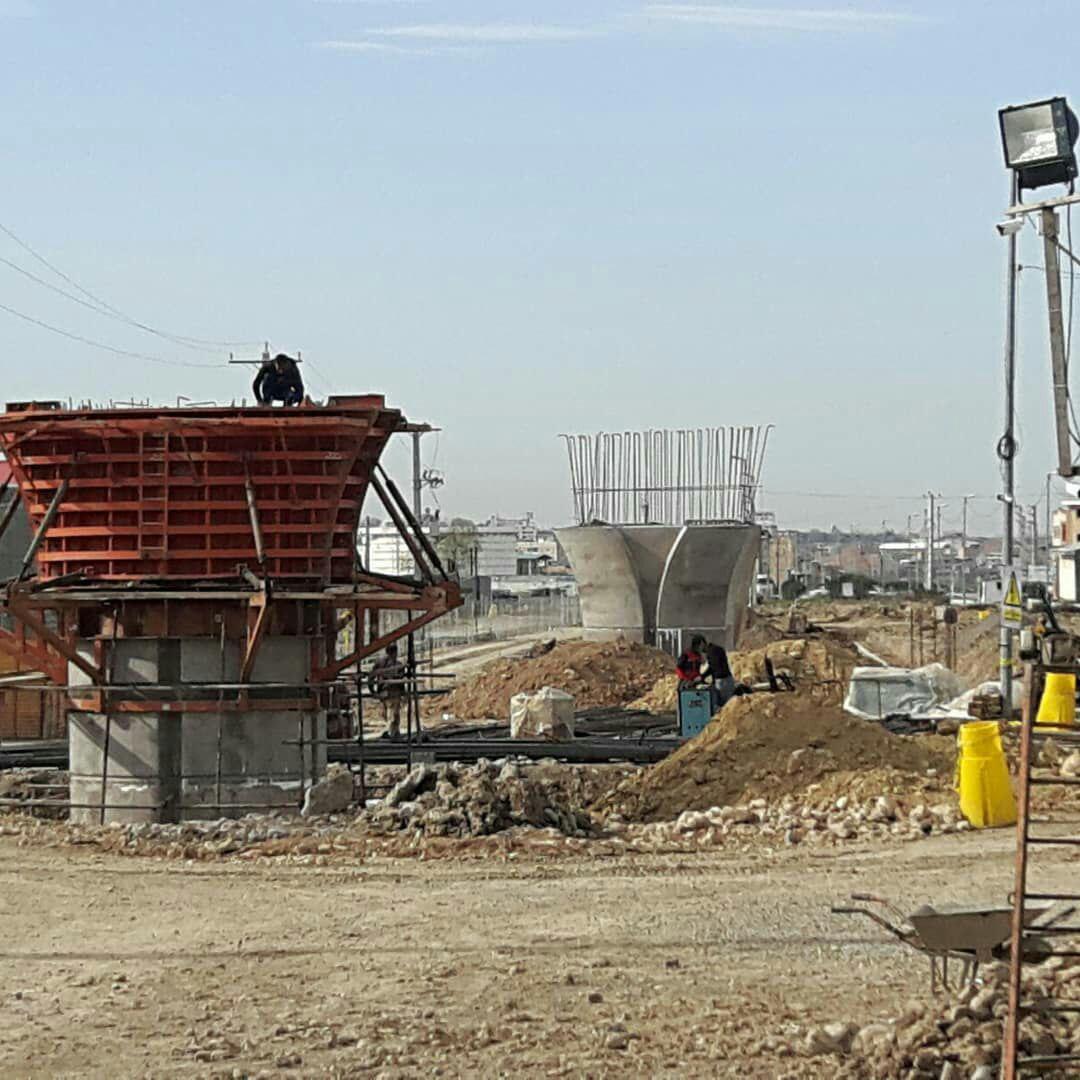

براساس این گزارش، در این مدت ۴۸ شمع از ۶۰ شمع،حفاری و بتن ریزی چهار فونداسیون از مجموع شش فونداسیون انجام شد.

طبق گزارش فوق، از شش ستون، دو ستون اجرا و ۱۵ درصد عملیات اجرایی خاک مسلح غربی نیز اجرا شده است.

روابط عمومی پروژه تقاطع غیرهمسطح ۶۰ متری افسران به بزرگراه شهید کلانتری گرگان در ادامه این گزارش آورده است: داربست های مثلثی برای قالب بندی عرشه و بخشی از قطعات پیش تنیدگی تهیه شده و پروژه فوق در دو جبهه شمالی و جنوبی همچنان در حال اجراست.
